Объект: Среднеэтажная жилая застройка (г. Хабаровск, пер. Кавказский, 7А, 7А-2)
Что сделано в 2025 году:
- Установлена комплектная трансформаторная подстанция (КТПН) для электроснабжения объекта.
- Проложены и построены кабельные линии 0,4 кВ.
Продолжение работ в 2026 году:
- Ведутся работы по строительству кабельных линий 6 кВ.
- Выполняется монтаж кабельных линий в лотках.
О ходе подключения объекта будем информировать в следующих сводках
Ход строительства на пер. Кавказский
Рассказываем, какие работы по инженерной подготовке выполнены к сегодняшнему дню. Важно не просто проложить кабель, но и надёжно защитить его.

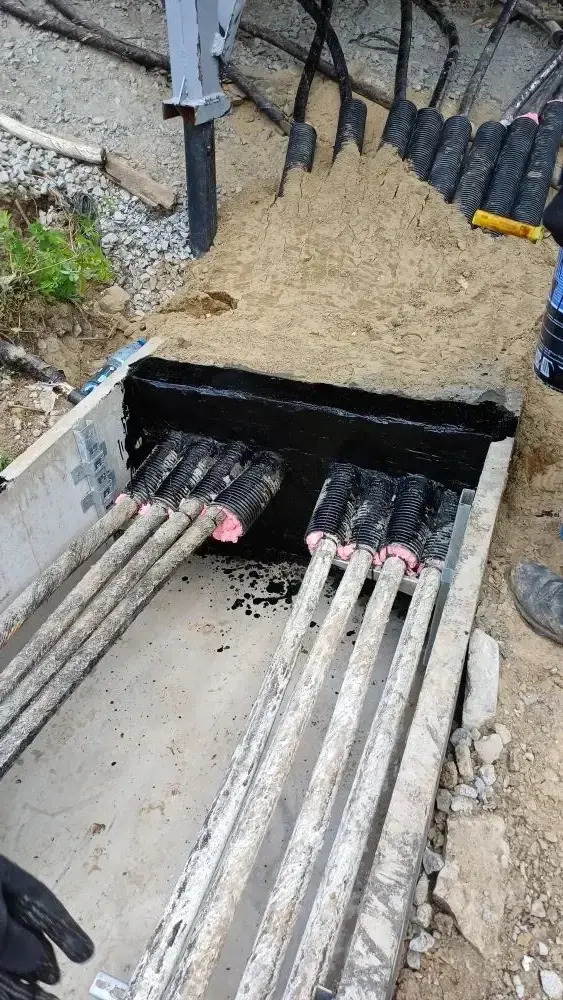

Подготовлен узел муфтирования — место, где кабели будут соединяться.
Проложено 4 кабельные нитки (фактически — 4 линии).

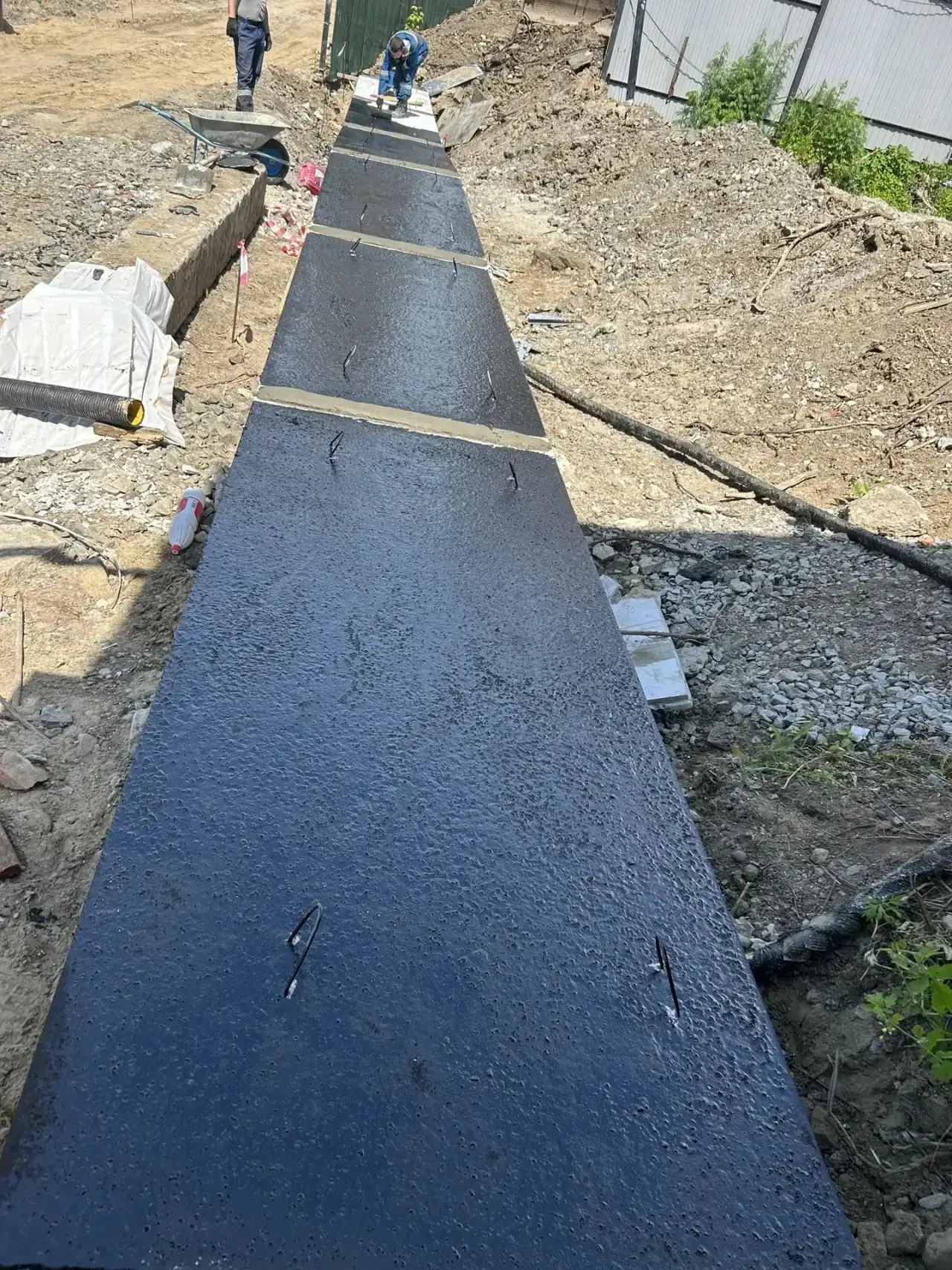

Лотки: закрыты крышками (установлено 5,5), засыпаны, торцы загерметизированы. Швы между секциями обработаны гидроизоляцией, выполнена расклинка (фиксация лотков).

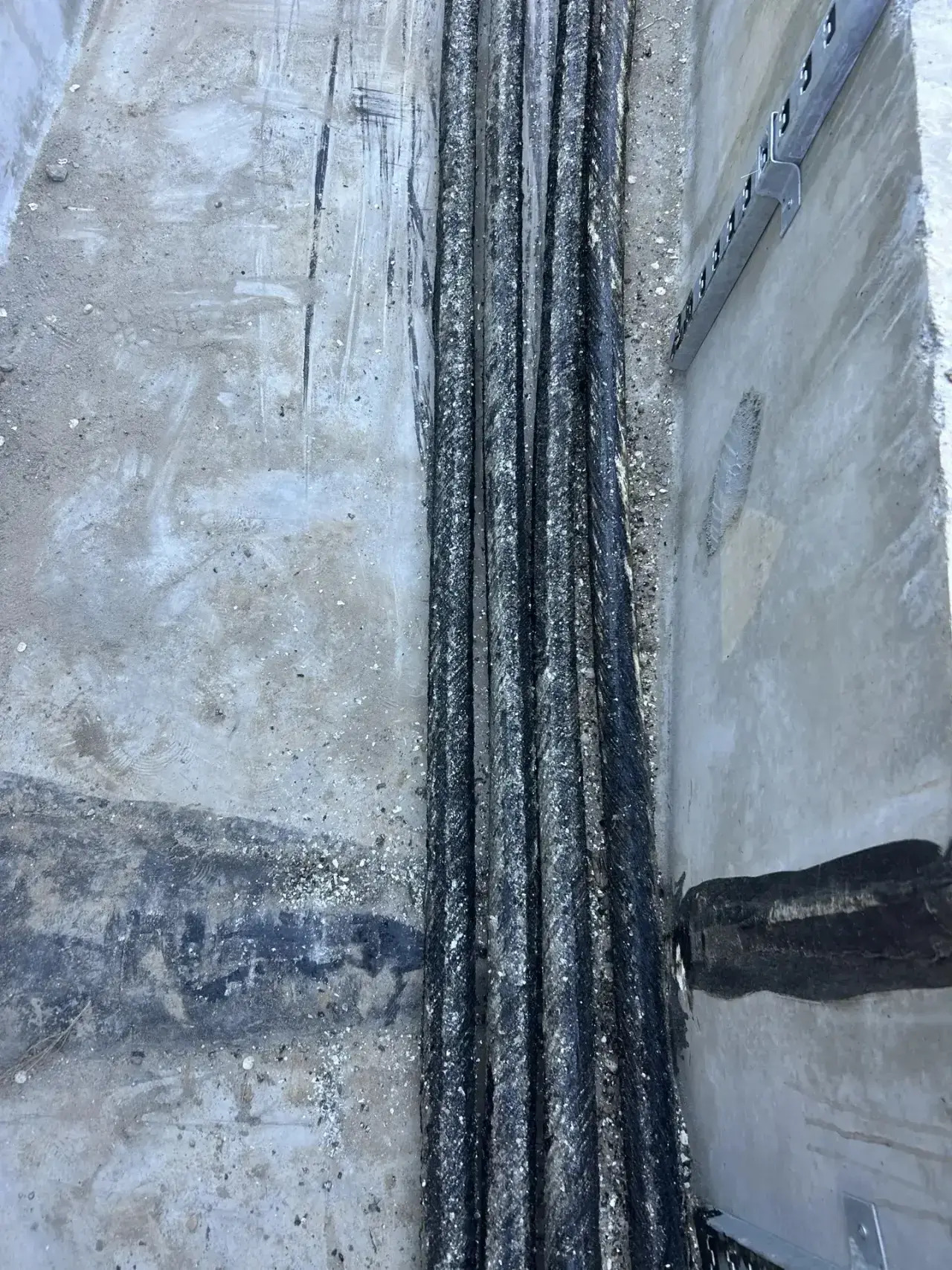

С трёх кабелей снято натяжение — теперь они ждут подключения к РТП (распределительному пункту).
Все этапы направлены на долговечность и безаварийнуюработу будущей электросети. Работы продолжаются по графику!
